“昨天全站已完成集電線路3501、3502的停電操作,天氣預報未來幾天還有雨。趁著這兩天天氣好,我們得抓緊完成設備預試和避雷器安裝工作?!闭憬履茉垂咎凭肮夥娬菊鹃L華成浩在早會上說道。
由于雨季雷電天氣頻發,唐景光伏區架空線路地勢偏高,線路及設備易遭受雷擊。該公司深入研究山地光伏架空線路防雷問題及解決方案,加快推進避雷器安裝工作,提升線路防雷水平,為臺風汛期到來做好充分準備。
第二天,晴。山尖的霧靄被第一縷陽光戳破,該電站全員早已在升壓站整裝待發。
“李秀東負責預試,苗楠、葛松帶隊負責避雷器安裝,分成三組進行操作?!比A成浩安排好工作,囑咐著大家:“出發前檢查好工器具,備好充足的食物和水。負重上山,一定注意安全!”
剛剛下過幾天小雨,山里的路還有些泥濘。每個人背著20多斤重的避雷器和備件,一步一個腳印走在山道上。晨露順著褲管往上爬,混雜著枯葉和泥水,打濕了每個人的褲腿。
“大家小心點,注意腳下!”走在最前面的苗楠一邊用鐮刀清理路上的雜草,一邊提醒大家。作業監護人檢查作業規范執行及風險管控措施落實情況,確保防雷升級工作安全有序推進。

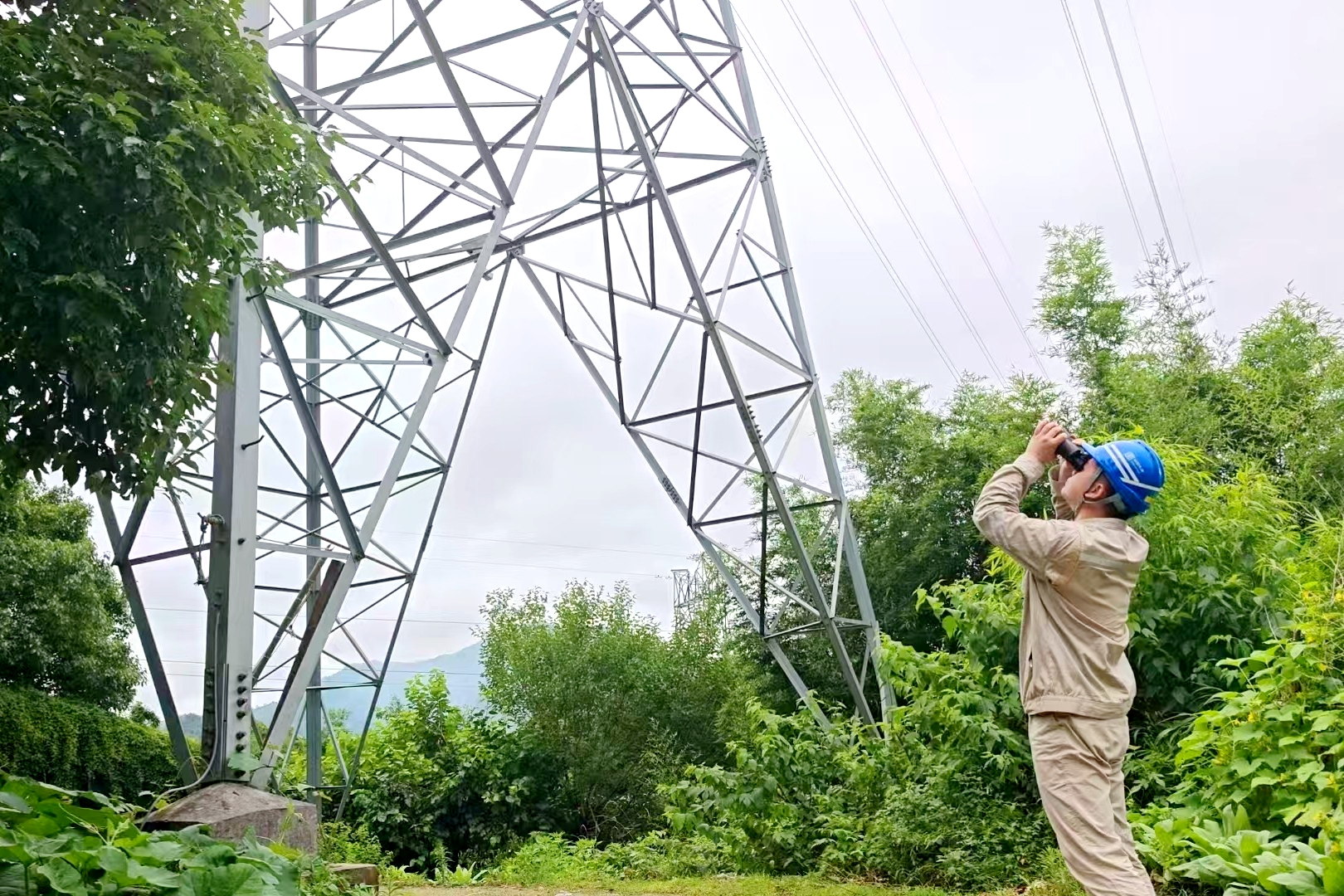

“今日需完成G12、T12-G18、T18共10座鐵塔的防雷升級。”技術員苗楠核對圖紙后說道。
隨后,大家熟練地使用專業工具,有條不紊地開展現場升級工作,固定好傳遞滑輪及傳遞繩,嚴格按照規范安裝避雷器,確保夾板、螺母連接緊固,每一個環節都一絲不茍。
經過2個半小時的奮戰,嶄新的避雷器安裝到位。
“全站10座鐵塔避雷器安裝完畢,現場臨時接地線已拆除。”隨著工作負責人向集控中心匯報操作結束,當天的工作圓滿完成。
